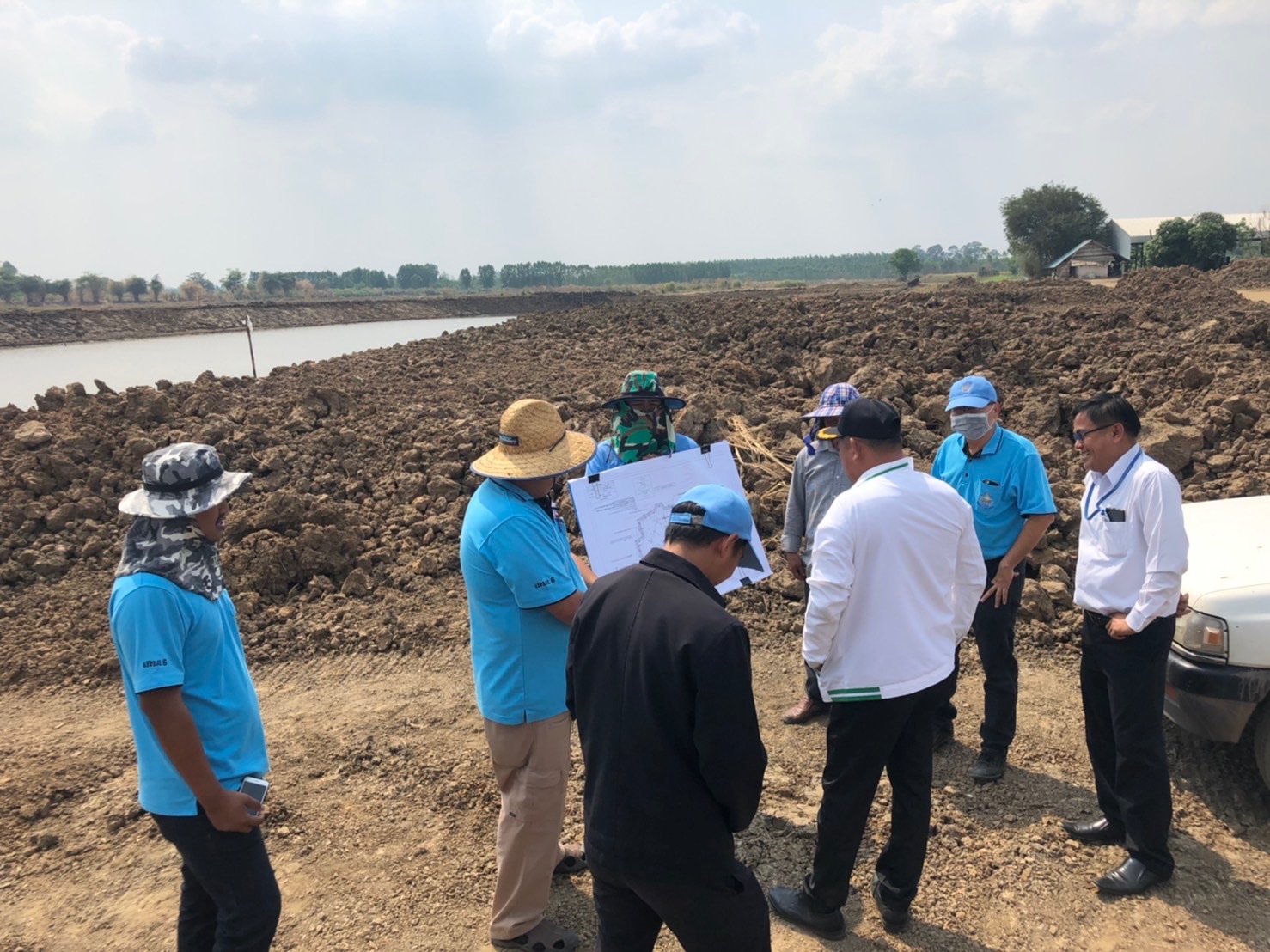

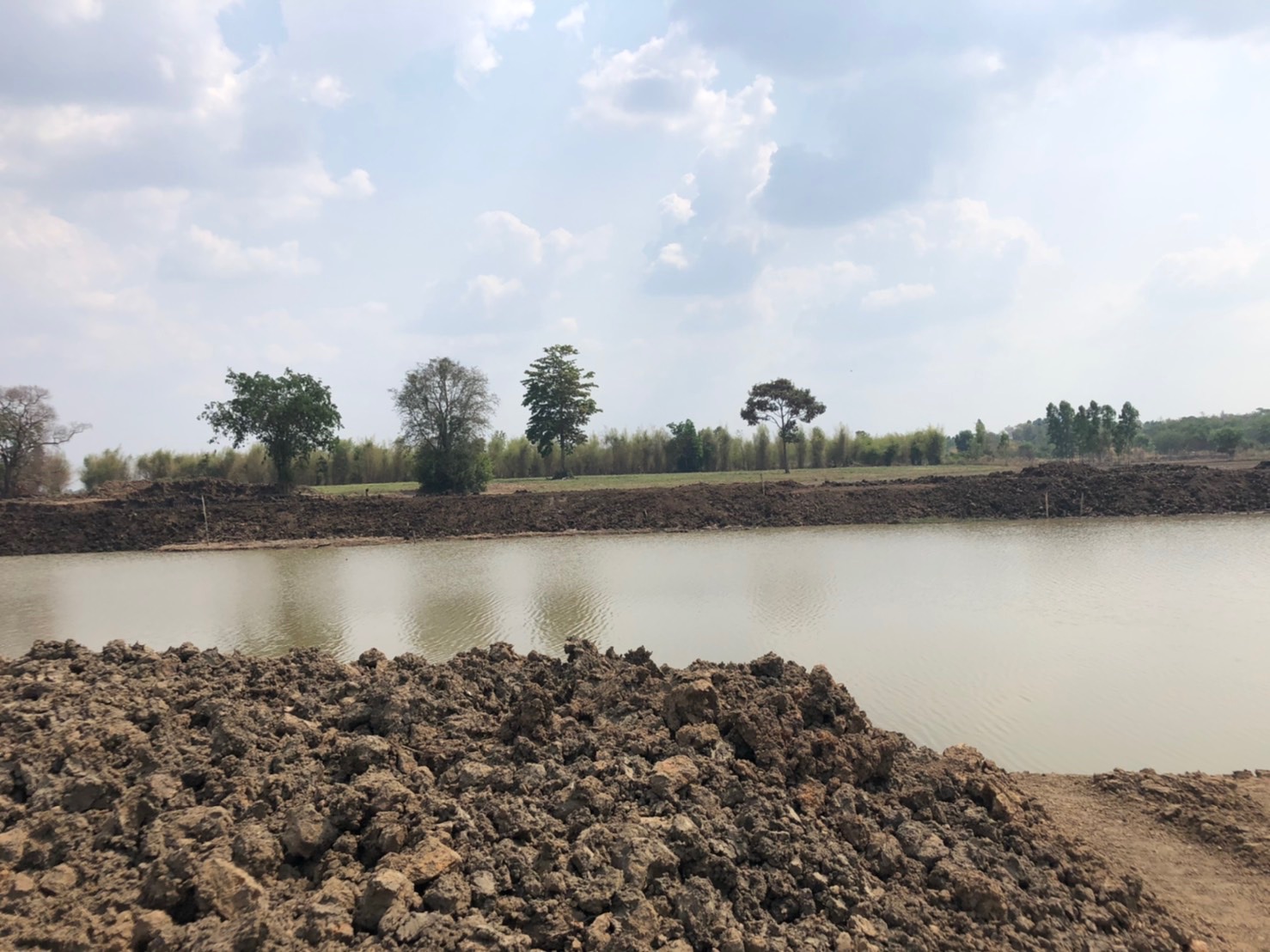

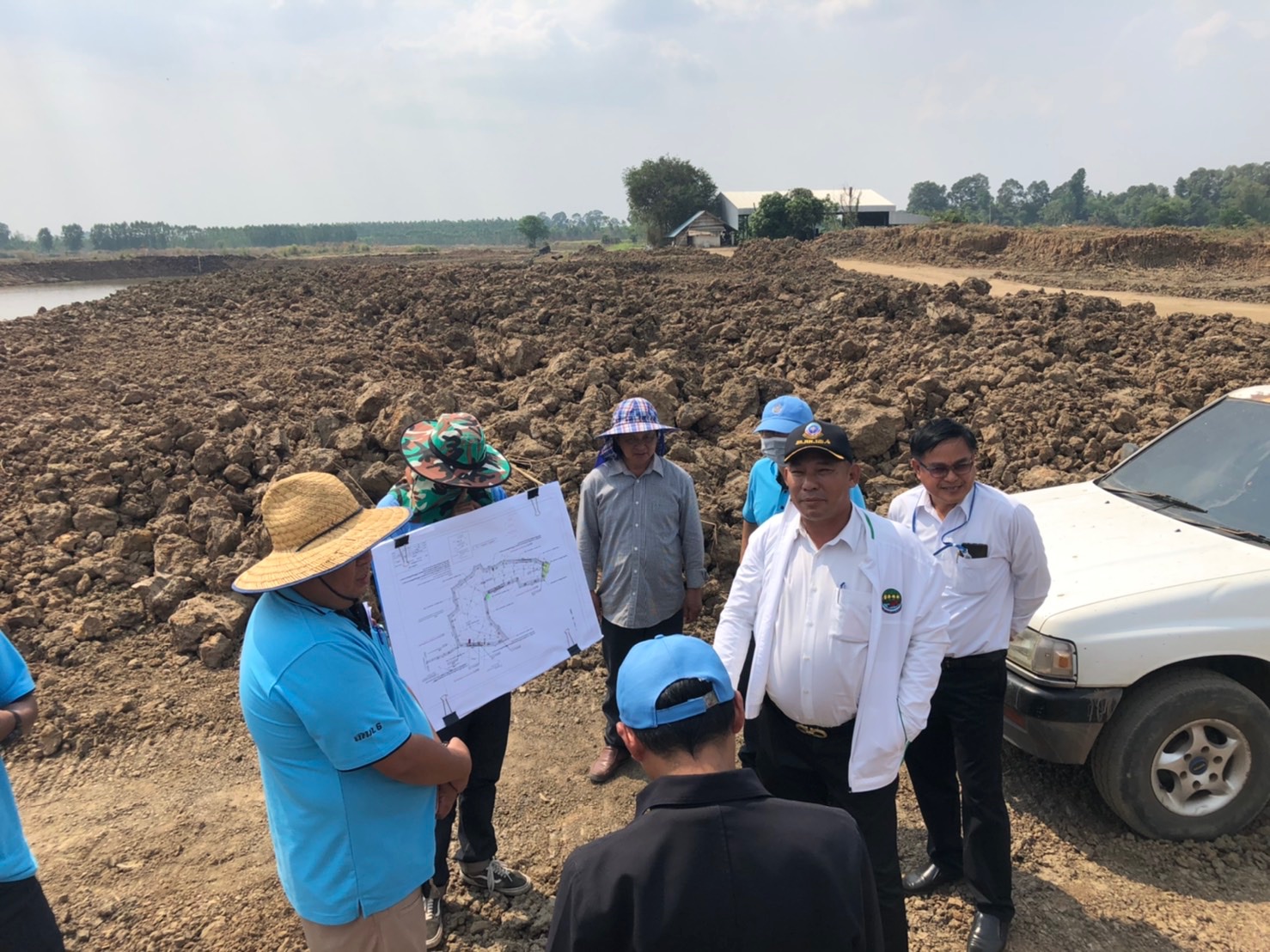

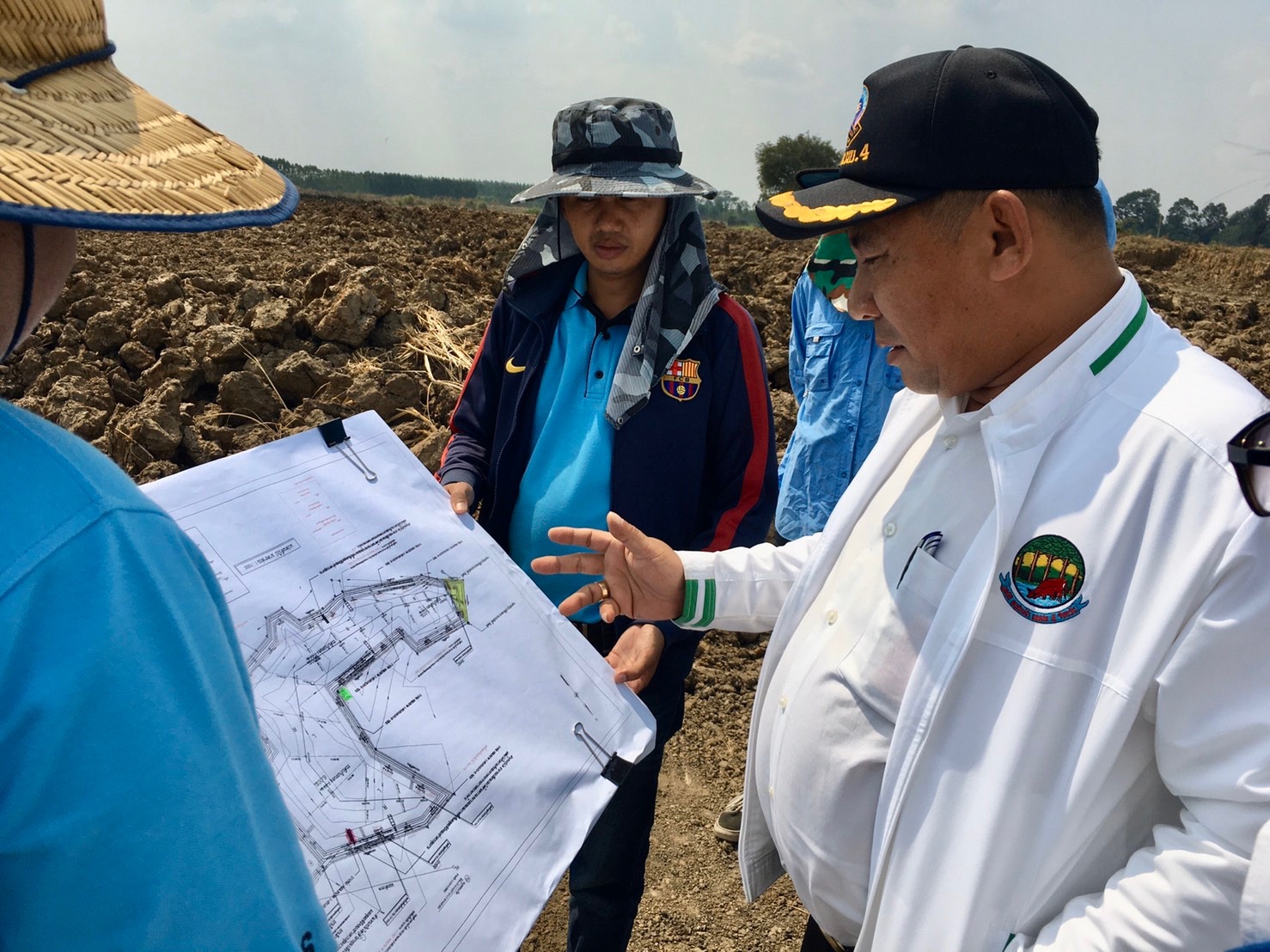

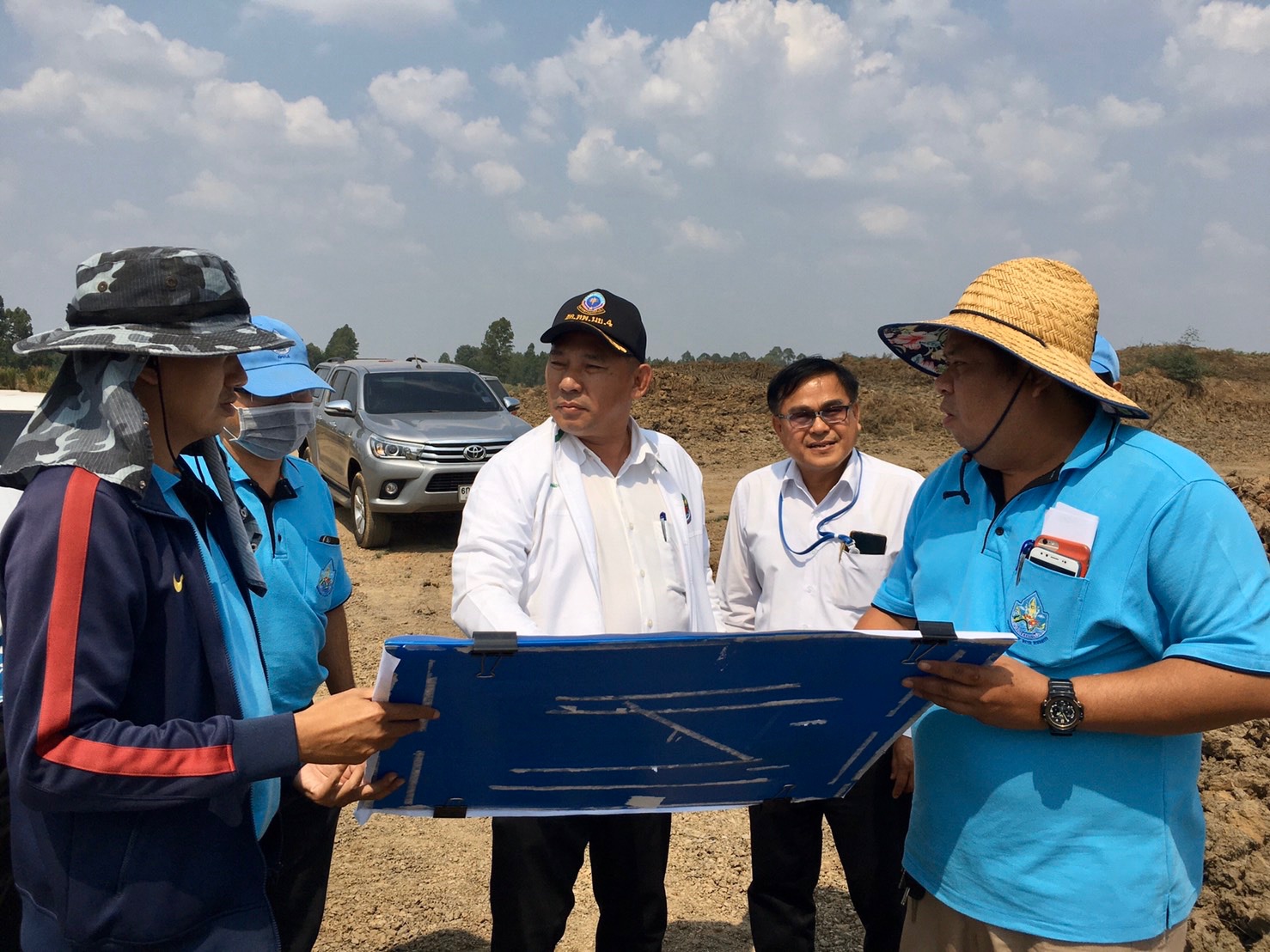

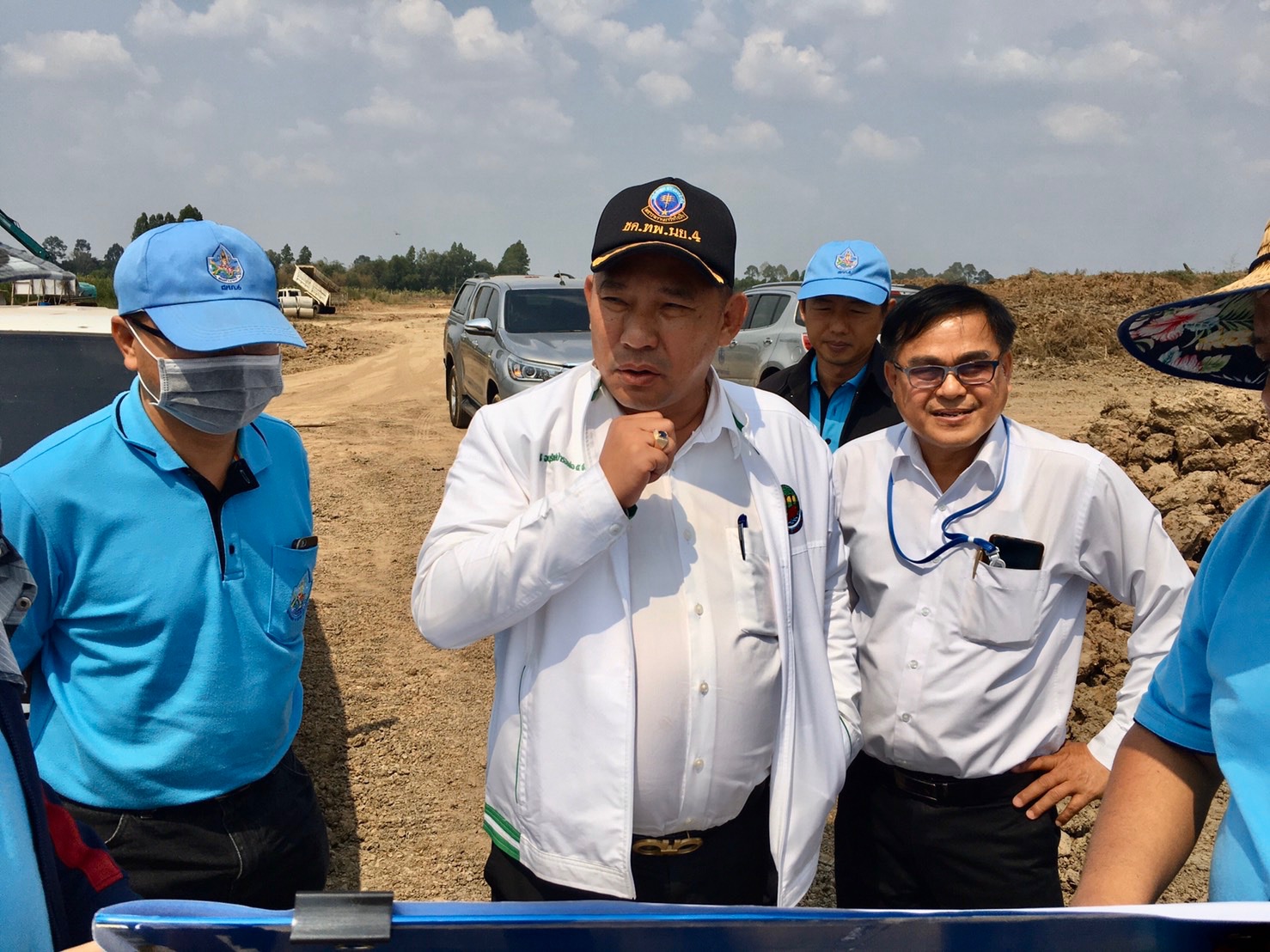

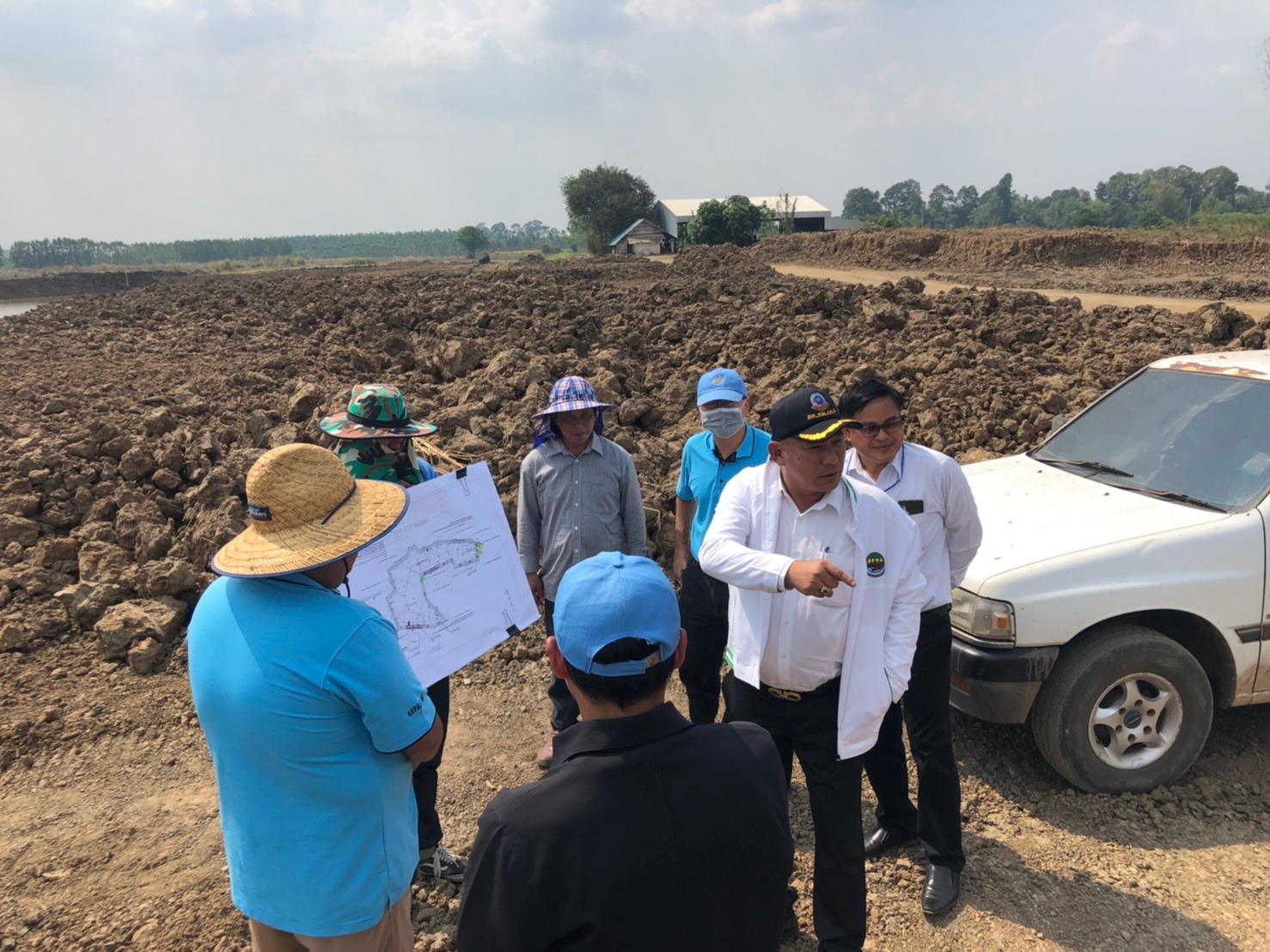

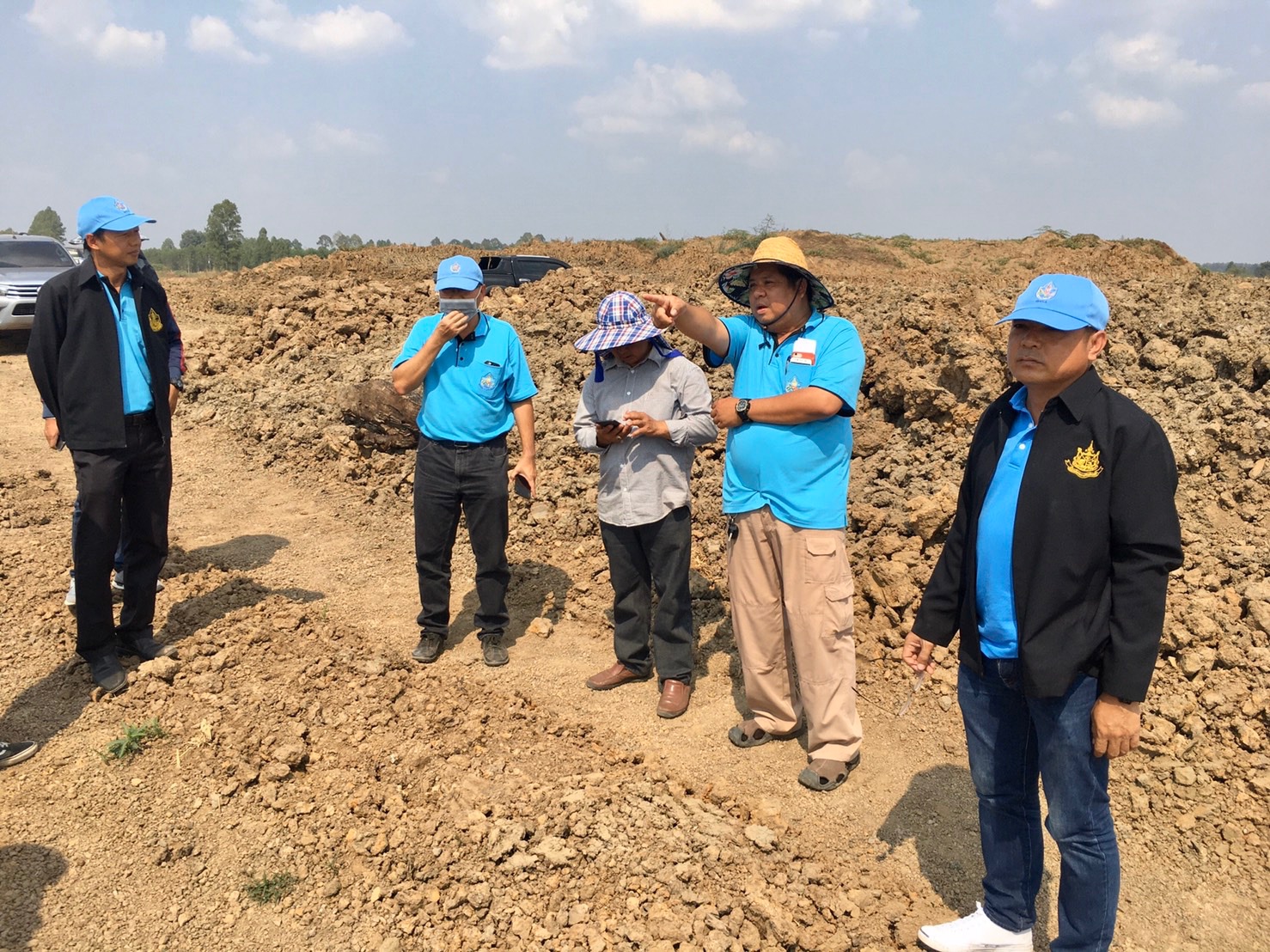

วันที่ 3 มีนาคม 2563 กรมทรัพยากรน้ำ โดย นายสุเมธ สายทอง ผู้อำนวยการสำนักงานทรัพยากรน้ำภาค 6 พร้อมด้วยกรรมการตรวจรับพัสดุ ช่างควบคุมงาน และผู้แทนผู้รับจ้าง ลงพื้นที่ตรวจติดตามความก้าวหน้าและ ความพร้อมในการเข้าดำเนินงานของผู้รับจ้าง โครงการอนุรักษ์ฟื้นฟูบึงกุด หมู่ที่ 5 ต.ย่านรี อ.กบินทร์บุรี จ.ปราจีนบุรี วงเงินค่าก่อสร้าง 11,973,000 บาท เริ่มสัญญาวันที่ 24 มกราคม 2560 สิ้นสุดสัญญาวันที่ 1 พฤศจิกายน 2560 รวมระยะเวลาการก่อสร้าง 282 วัน ขยายเวลาก่อสร้างตามสัญญา จำนวน 145 วัน ตั้งแต่วันที่ 15 พฤศจิกายน 2561 ถึงวันที่ 9 เมษายน 2562 ผลงานปัจจุบัน 85% ซึ่งโครงการอยู่ระหว่างการหยุดงานให้กับผู้รับจ้าง ตั้งแต่วันที่ 20 มิถุนายน 2562 เนื่องจากมีการแก้ไขแบบแปลน และประชาชนไม่ให้ระบายน้ำผ่านนาข้าว ซึ่งปัจจุบันได้แก้ไขแบบแปลนแล้วเสร็จ โดยจะแจ้งเข้าภายในต้นเดือนมีนาคม 2563 และเร่งรัดการดำเนินงานให้แล้วเสร็จต่อไป
