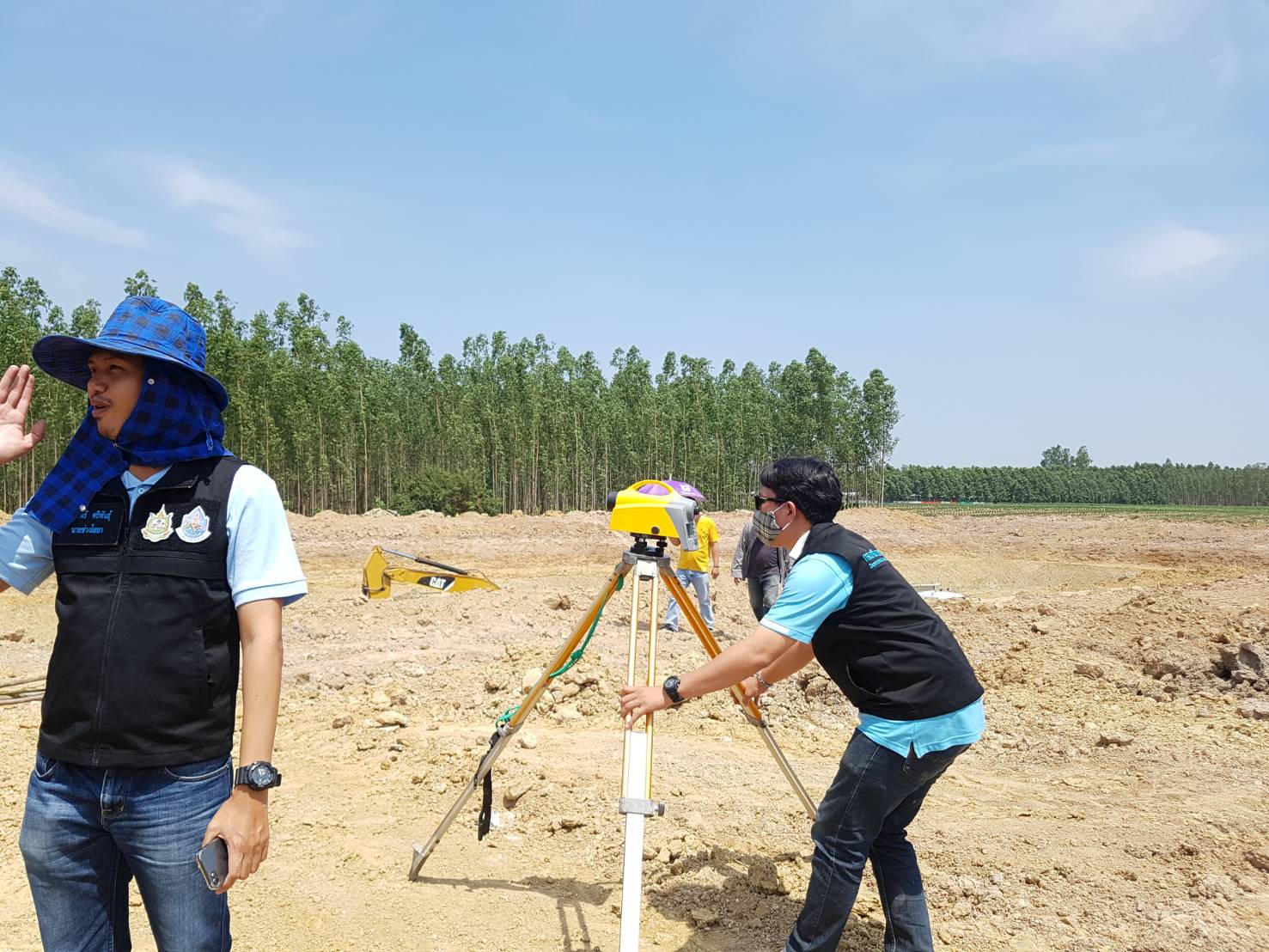

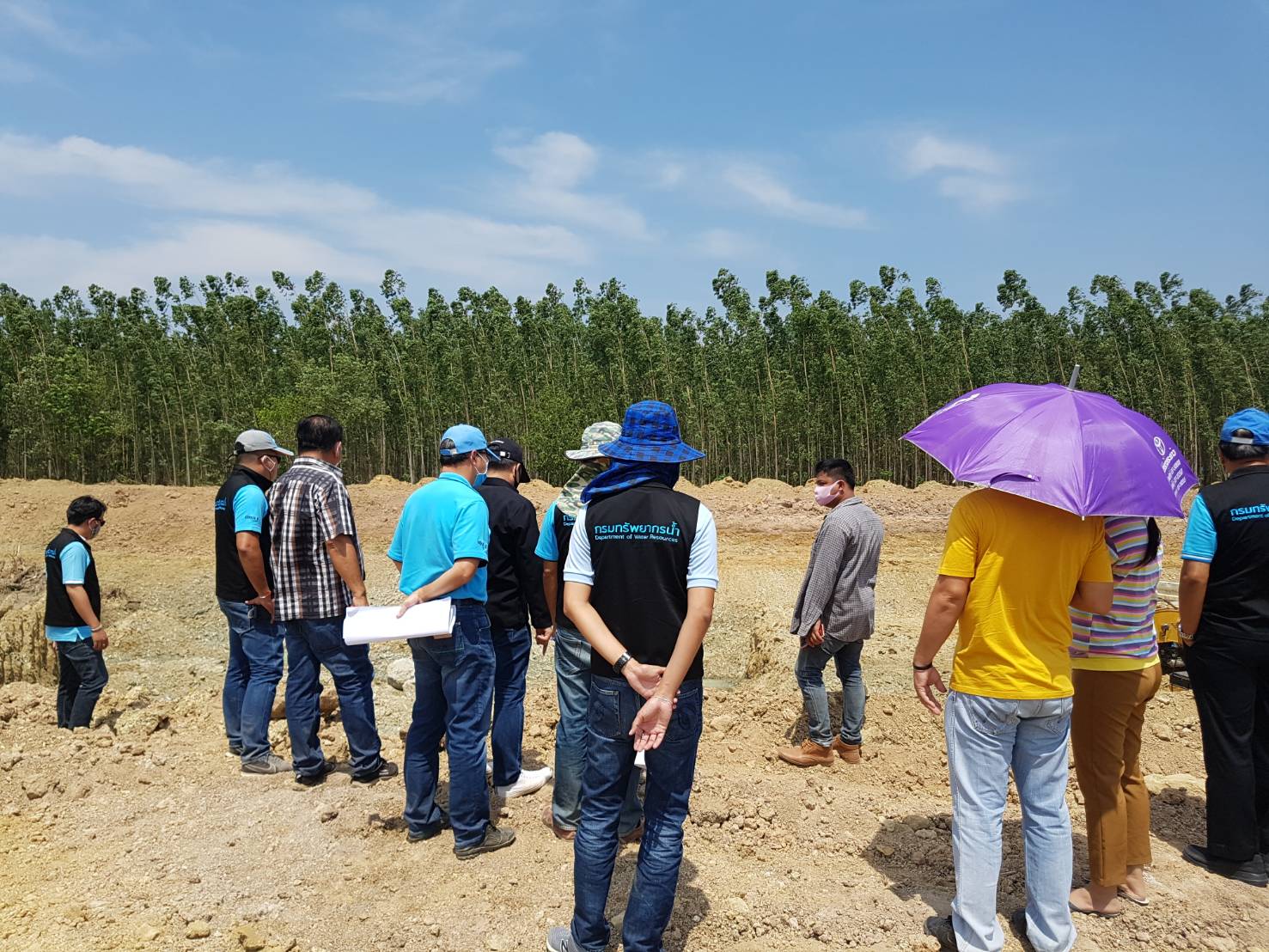

วันที่ 28 เมษายน 2563 กรมทรัพยากรน้ำ โดย นายสุเมธ สายทอง ผู้อำนวยการสำนักงานทรัพยากรน้ำภาค 6 มอบหมายให้คณะกรรมการตรวจรับพัสดุ และช่างควบคุมงาน ร่วมกับ ผู้รับจ้าง ลงพื้นที่เพื่อตรวจรับงานโครงการอนุรักษ์ฟื้นฟูแหล่งน้ำ พร้อมระบบกระจายน้ำ งวดที่ 1 ซึ่งเป็นโครงการในปีงบประมาณ พ.ศ. 2563 จำนวน 2 โครงการ ได้แก่

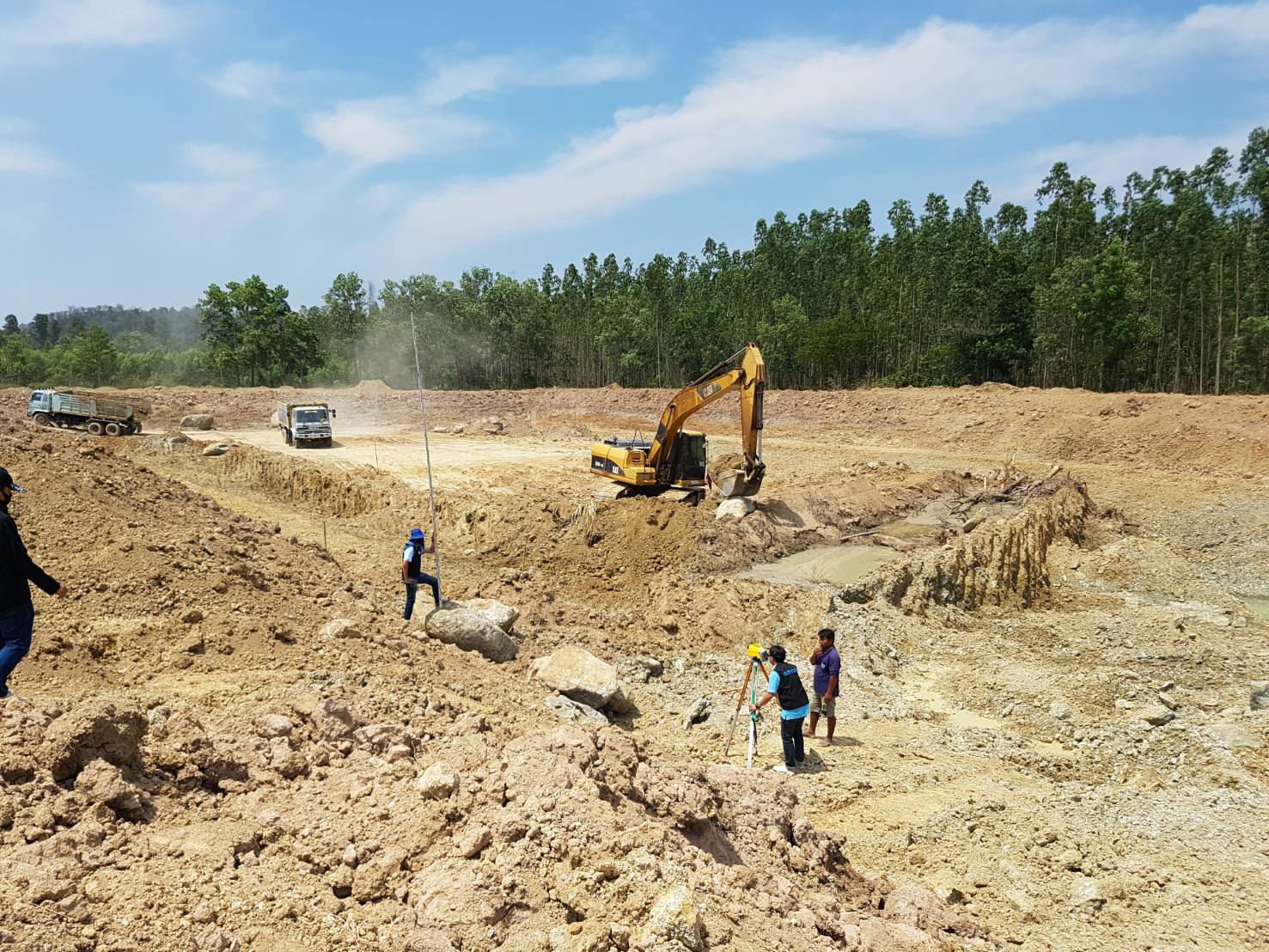

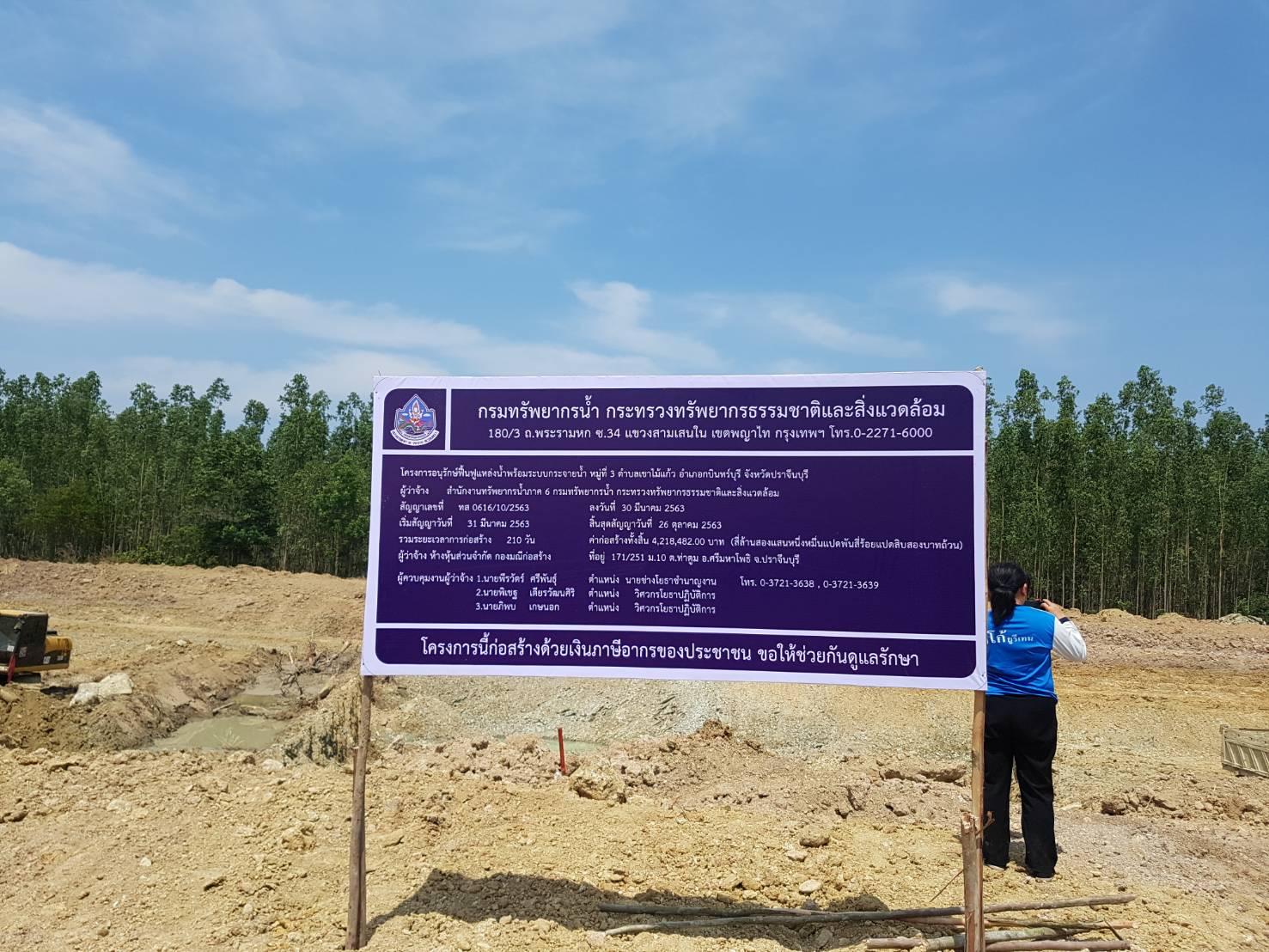

-โครงการอนุรักษ์ฟื้นฟูแหล่งน้ำ พร้อมระบบกระจายน้ำ หมู่ที่ 3 ตำบลเขาไม้แก้ว อำเภอกบินทร์บุรี จังหวัดปราจีนบุรี วงเงินก่อสร้าง 4,218,482 บาท เริ่มสัญญาวันที่ 31 มีนาคม 2563 สิ้นสุดสัญญาวันที่ 26 ตุลาคม 2563 ระยะเวลาดำเนินงาน 210 วัน ผลการดำเนินงานปัจจุบัน 13.18%
-โครงการอนุรักษ์ฟื้นฟูแหล่งน้ำ พร้อมระบบกระจายน้ำ หมู่ที่ 4 ตำบลเขาไม้แก้ว อำเภอกบินทร์บุรี จังหวัดปราจีนบุรี วงเงินก่อสร้าง 4,038,230 บาท เริ่มสัญญาวันที่ 31 มีนาคม 2563 สิ้นสุดสัญญาวันที่ 26 ตุลาคม 2563 ระยะเวลาดำเนินงาน 210 วัน ผลการดำเนินงานปัจจุบัน 10.63%
